4月20日23點20分,第二座“碉堡”被拿下!
隨著喬司站3#閥門緩緩打開,恢復高壓管網供氣,高壓內檢管項目場站設施改造部分第二個環節——喬司站三通檔條改造順利完成。
自4月13日下沙門站三通檔條改造完成后,緊接著14日8點,喬司站三通檔條改造施工開啟。維修一班兵分兩路堅守喬司站和星橋站,按照既定方案和調度指令精準操作閥門,壓力逐漸降低直至為零......液氮經氣化器“鼓動”升華成氮?dú)庥咳牍艿,將天然氣從放散管逐出,?7點32分占據8.3公里(喬司站-星橋站)管道。施工方迅速進場。

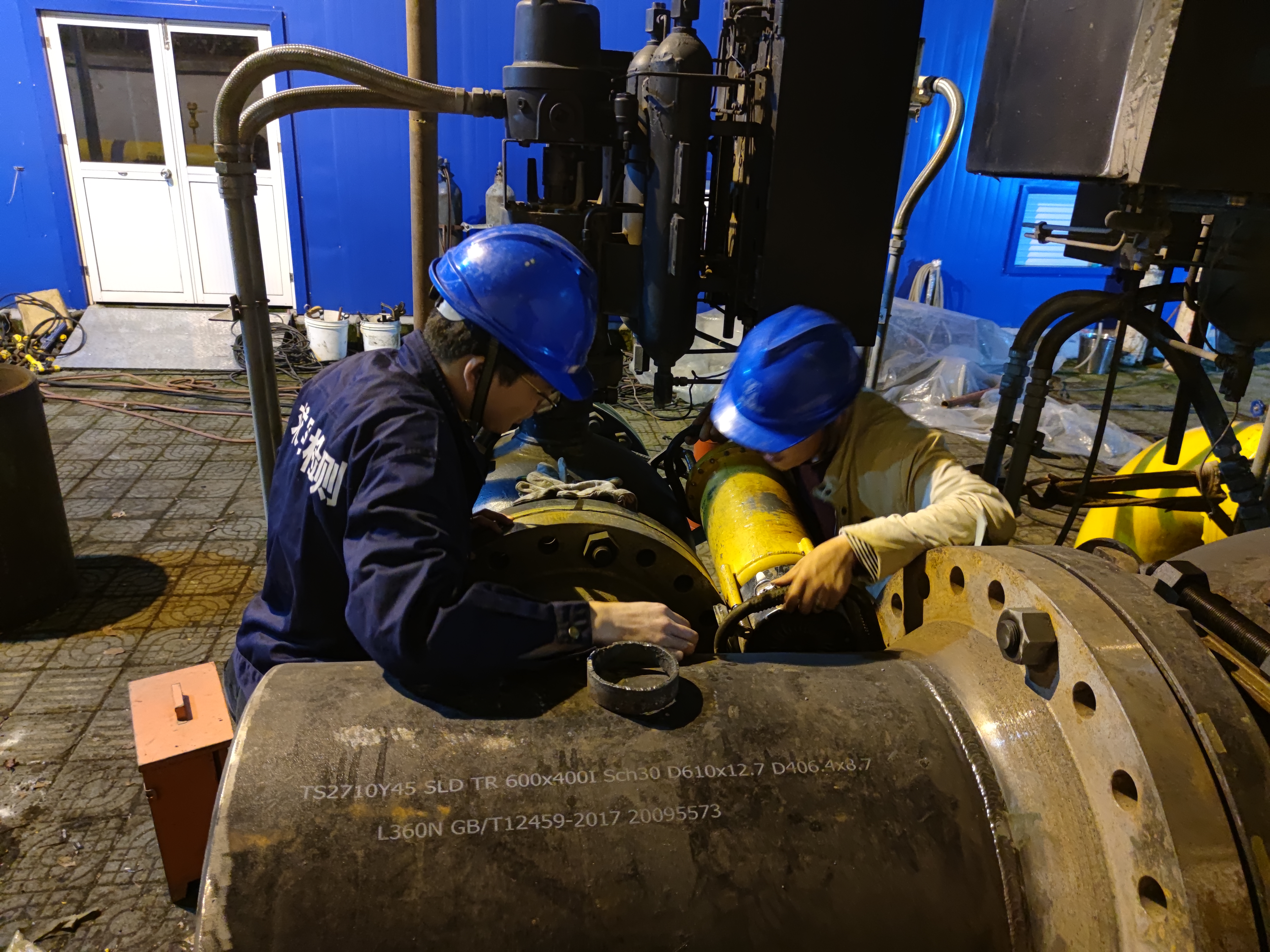

該施工涉及4個三通檔條的改造,時間緊、任務多,作業空間狹小,推進過程每處細節、每個節點都需謹慎把關。這一次,又是杭燃工匠王榮生攜轄區維修工,連續7天監護施工現場,確保工作順利進行。分公司領導胡裕民、劉珣、金魏峰也相繼赴此檢查指導工作。
值得一提的是,此次施工過程最為艱巨的工作當屬保供?紤]喬司站因改造施工停止向城市中壓供氣,為保障城東片區及余杭部分地區天然氣供應,星橋站“擔當”艱巨使命,一方面需向主城區供氣,另一方面需通過城市支路連接喬司站并反供港華燃?xì)。滾滾氣流如萬馬奔騰涌入,聲勢浩大。為有效應對這一變化,北門站運行工提前預判,及時啟動第三臺流量計同步計量,并持續監控字節跳動,保障平穩供氣同時也確保流經氣體“有跡可循”。此外,分公司還專門安排人員在用氣高峰時段(晚高峰)值守星橋站,隨時待命,保證萬無一失。
七天七夜過去,兩戰全勝!但分公司員工絲毫不敢松懈,因?yàn)榻酉氯ニ麄兠鎸?duì)的挑戰將更為嚴峻。4月21日,星橋站三通檔條改造已經開始。
