9月18日23時22分,歷經28小時,杭州市天然氣利用工程大江東高壓環網三期紅十五線主干管(DF3閥室—臨江南調壓站以東)項目14#定向鉆(穿越外圍中心河段)回拖成功。其穿越長度1585.9米,為S19紅十五線高壓工程中最長的一條定向鉆,至此,該工程的主體建設施工宣告完成。

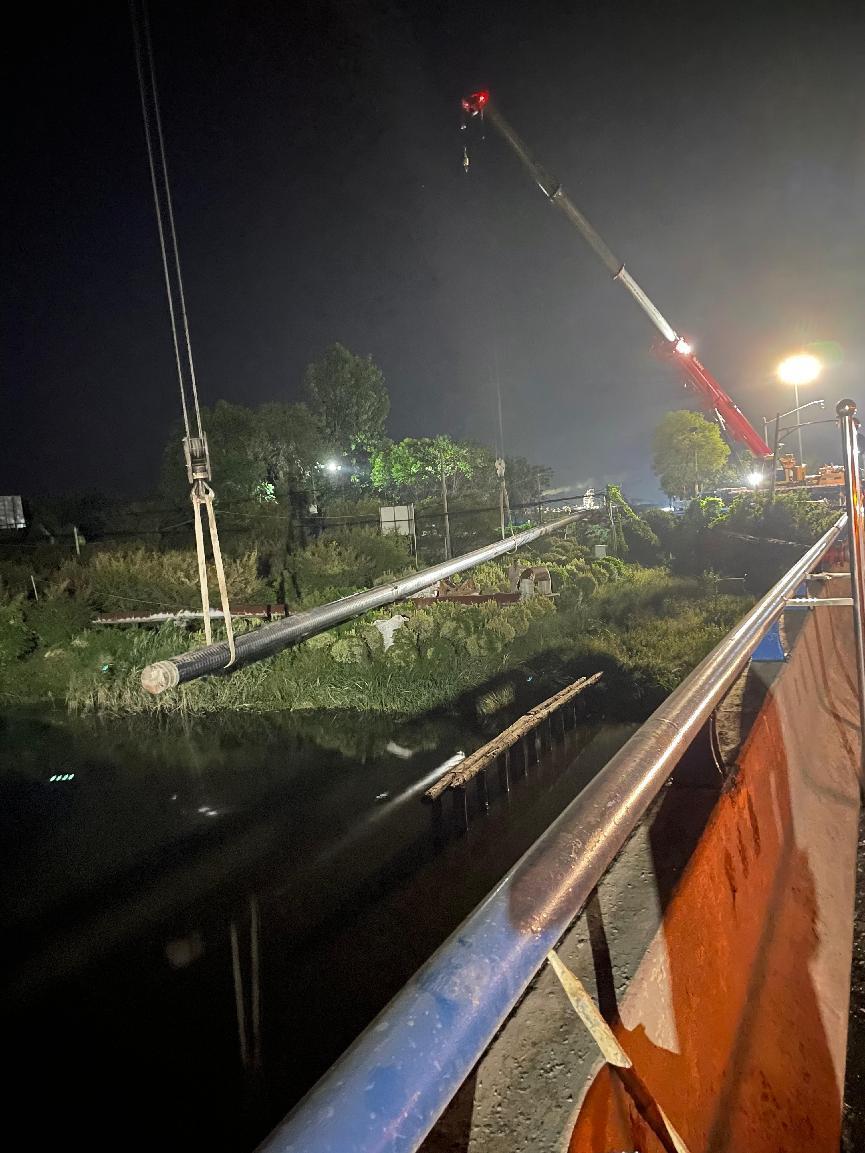

14#定向鉆穿越外圍中心河,出土點位于左十四線與紅十五線交叉口東北側苗地,組焊場地位于左十四線西側、紅十五線北側(龍山化工門口),回拖方式為三接一。由于定向鉆回拖需封閉左十四線,前期分公司多次與交通部門溝通協調,編制封路方案進行審批。且管道回拖需跨越河道及左十四線,要用吊車懸吊鋼管橫跨,施工難度大,特別是穿越過程中由于距離較長、地質為流沙土,容易發生擴孔塌陷等情況,整個挺進過程“步步驚心”。
整個S19紅十五線高壓工程穿越施工多、地質情況特殊、地下相鄰管路多,涉及兩個大型化工企業。2022年3月開工、9月主線完工,歷時半年,克服重重困難,離不開各級政府部門、集團、公司各方力量的協同助力及大江東能源協助部分前期工作。本工程原設計規劃共有16個定向鉆,后在集團總經理朱琴君、副總經理俞峻、杭天副總經理劉元清、杭天建發部經理褚良玉等領導的策略指導下,通過對施工點的現場踏勘、施工場地借地情況,路徑再優化,最后將定向鉆減少到12根,有效推進施工進度。分公司高壓建設團隊同心同德、奮發向前,特別是“現代愚公”俞劍峰科長,多次同錢塘、濱江、蕭山三區6個街道、鎮、圍墾指揮部以及涉及已建燃?xì)夤艿、供水、供電等相關部門單位協調溝通,推進借地交地、安全評估、綠化遷移等事宜,確保工程的順利開展。
該項目是杭州市域高壓輸配系統“二環”大江東高壓管線的重要組成部分,是杭燃一體化、專業化、扁平化運營的必然舉措,待通氣后,將助力全市及錢塘區(大江東)天然氣行業健康發展,互聯互通提高區域供氣的保障能力。
