【桐廬杭燃】配合高壓割接施工,做好城區保供任務——江南LNG站圓滿完成保供任務
2019-04-15
因杭州天然氣有限公司在4月10日下午將進行S16-1高壓管線割接置換,施工時間為48小時,屆時桐廬主城區管道氣源將會出現斷供情況。為配合此次高壓管網割接施工,保障桐廬城市居民、工商業用戶用氣不受影響,公司領導高度重視,要求輸配運行部在保供期間做好值班人員的調配,并且在施工前期必須對LNG應急氣源站運行設備進行測試,確保保供期間設備運行正常。

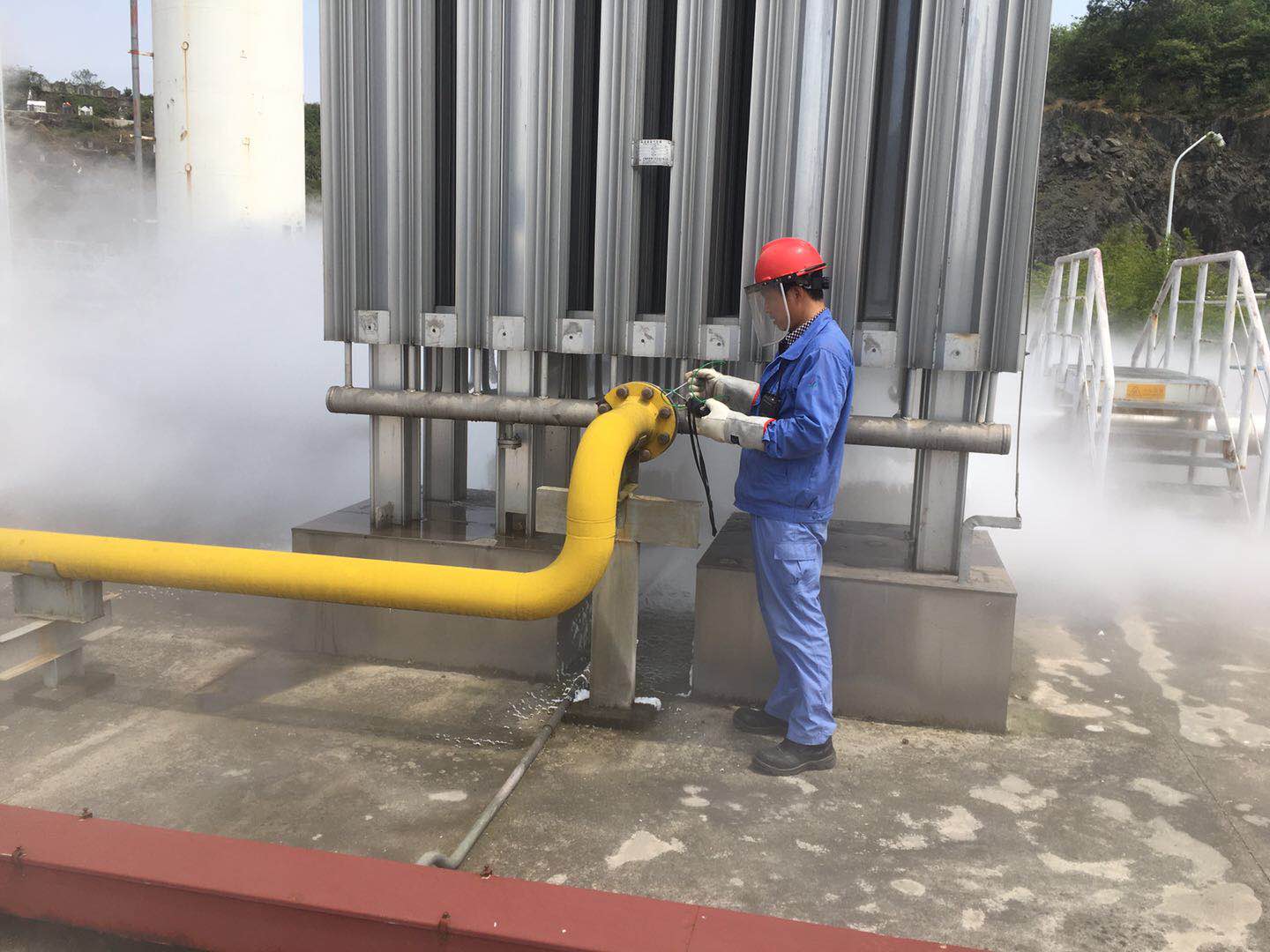

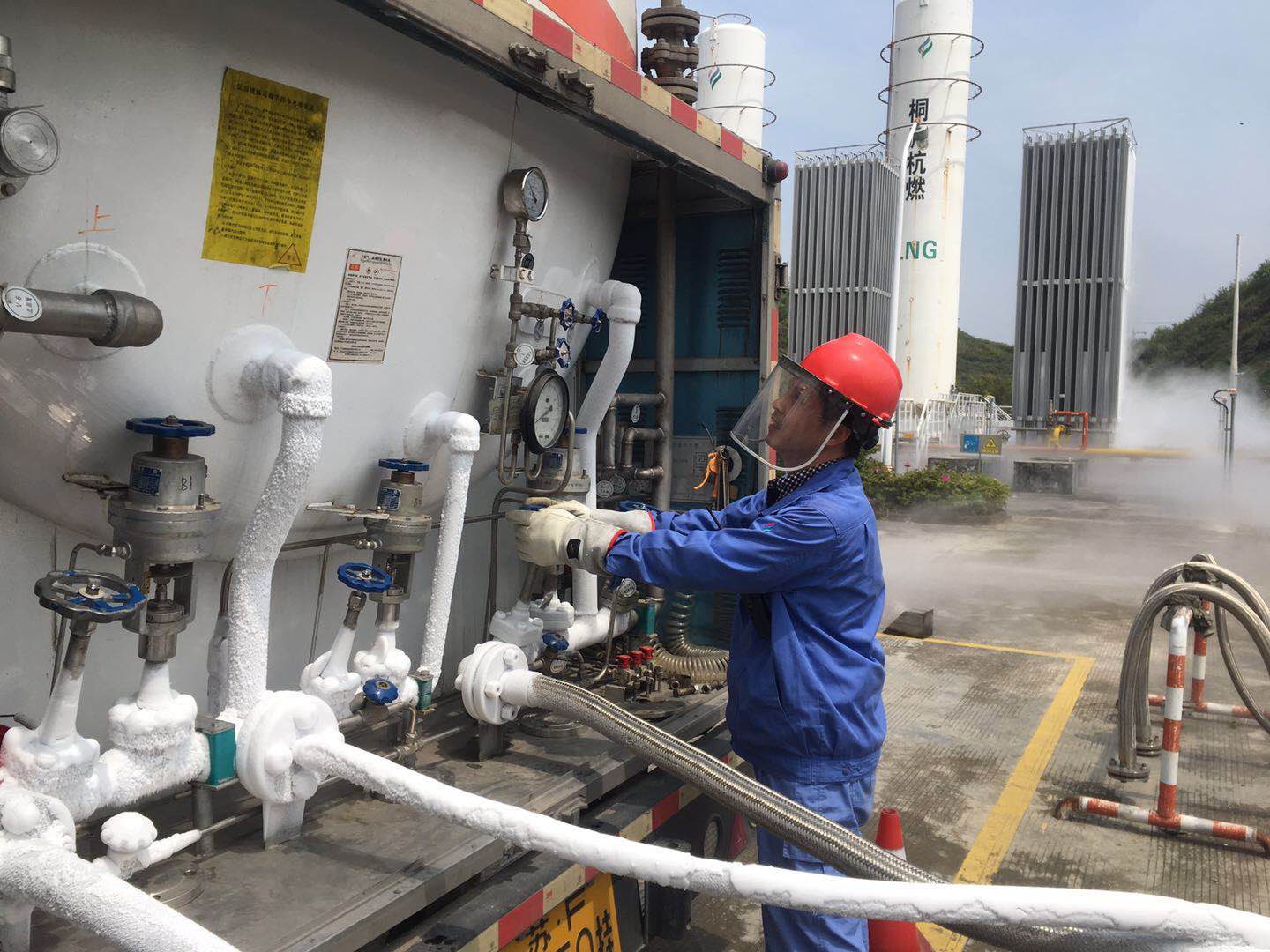

4月10日上午9點場站操作人員按保供方案對1#、2#儲罐進行預增壓至0.5MPA;10點開啟1#儲罐出液,使用2#氣化器組,開啟調壓器前閥門、檢查加臭裝置,進入熱備狀態;13點18分,桐廬江南LNG應急氣源站接到杭天斷供通知后正式開始供氣運行。為保障供應量充足,公司聯系調配了173噸液化天然氣,操作人員依照站長指令對兩個儲罐輪換進行供氣和進液操作,確保供氣和進液同時進行且互不干擾。供氣期間,輸配運行部保供應急小組全員待命,輪流值守,負責中控數據監控上報,卸液應急操作和后勤保障等工作,安排了兩名場站操作員24小時不間斷巡檢,確保場站供氣設備安全穩定運行。

4月12日下午13點18分,桐廬江南LNG應急氣源站接杭天公司通知,高壓管網割接施工結束,上游氣源恢復供氣。桐廬江南LNG應急氣源站關閉了站內供氣總閥,圓滿完成了此次保供任務。

截止目前桐廬江南LNG站對外管網供氣共計 15.9萬方,場站尚有儲量約13.5萬方天然氣。桐廬杭燃將整合資源、有序調度,在今后上游氣源斷供期間繼續保障全縣居民、工商業用戶的用氣需求。
